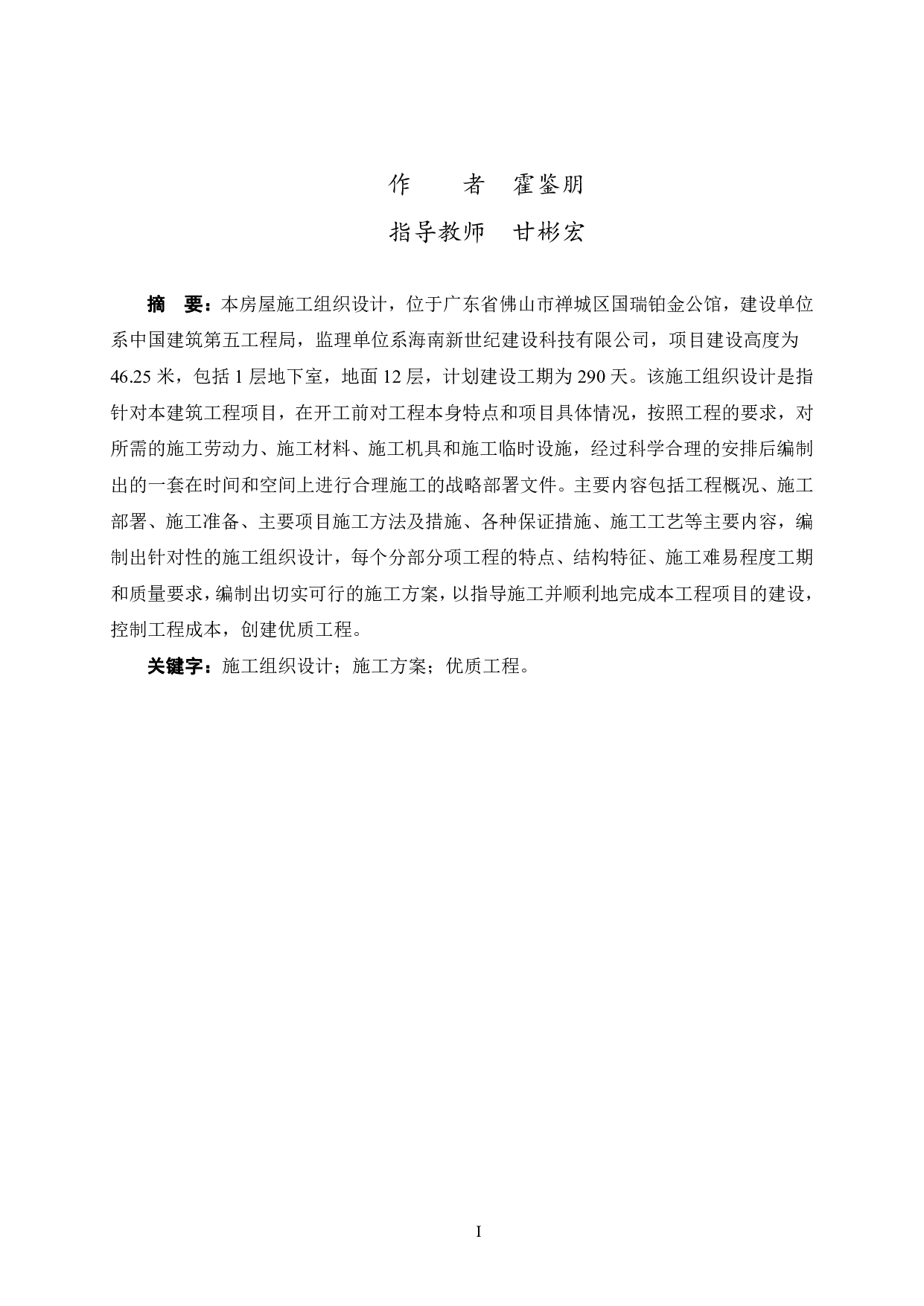

作 者霍鉴朋
指导教师甘彬宏
摘要:本房屋施工组织设计,位于广东省佛山市禅城区国瑞铂金公馆,建设单位
系中国建筑第五工程局,监理单位系海南新世纪建设科技有限公司,项目建设高度为
46.25米,包括1层地下室,地面12层,计划建设工期为290天。该施工组织设计是指
针对本建筑工程项目,在开工前对工程本身特点和项目具体情况,按照工程的要求,对
所需的施工劳动力、施工材料、施工机具和施工临时设施,经过科学合理的安排后编制
出的一套在时间和空间上进行合理施工的战略部署文件。主要内容包括工程概况、施工
部署、施工准备、主要
