I

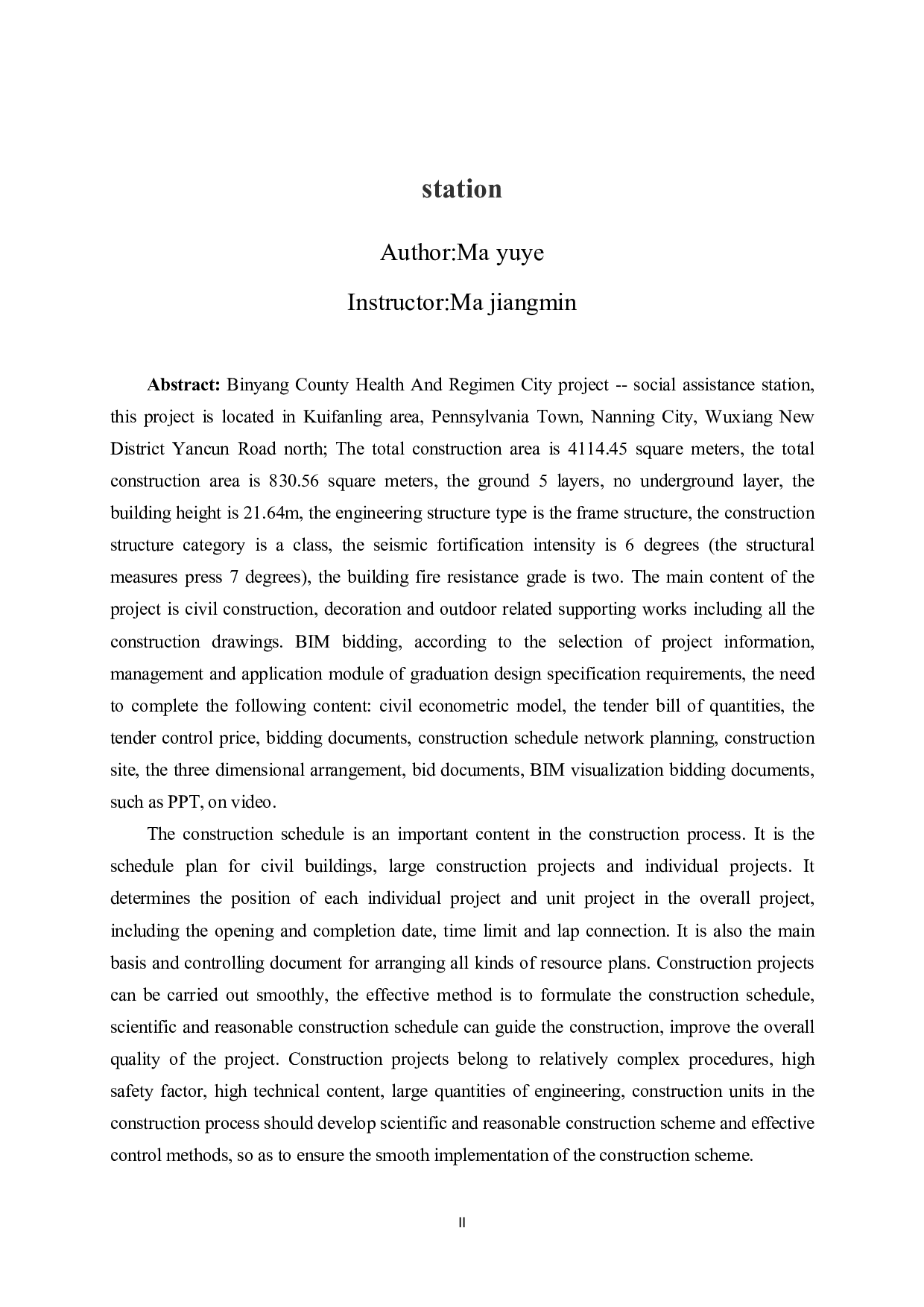

宾阳县健康养生城项目--社会救助站进度计划
作 者麻玉叶
指导教师马江敏
摘要:宾阳县健康养生城项目——社会救助站,本工程位于宾州镇葵扇岭片区,
南宁市五象新区颜村路北面;总建筑面积4114.45㎡,建筑总占地面积830.56㎡,地上5层,
无地下层,建筑高度21.64m,工程结构类型为框架结构,建筑结构类别为一类,抗震
设防烈度为6度(构造措施按7度),建筑耐火等级为二级。项目主要内容为土建、装
饰装修及室外相关配套等施工图纸包括的所有工程。根据选取的工程项目资料,按照
BIM招投标管理与应用模块毕业设计任务书的要求,需要完成以下

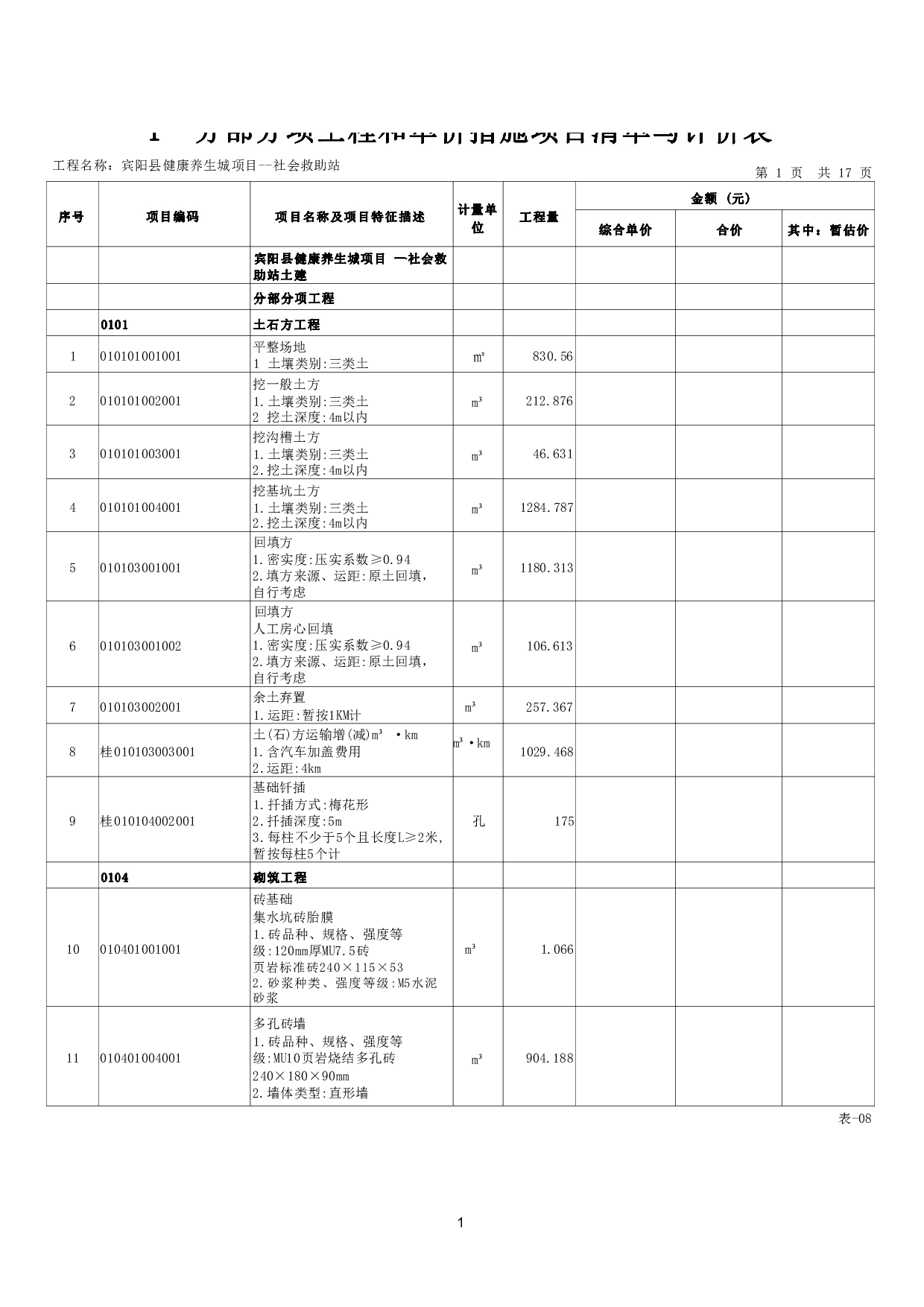

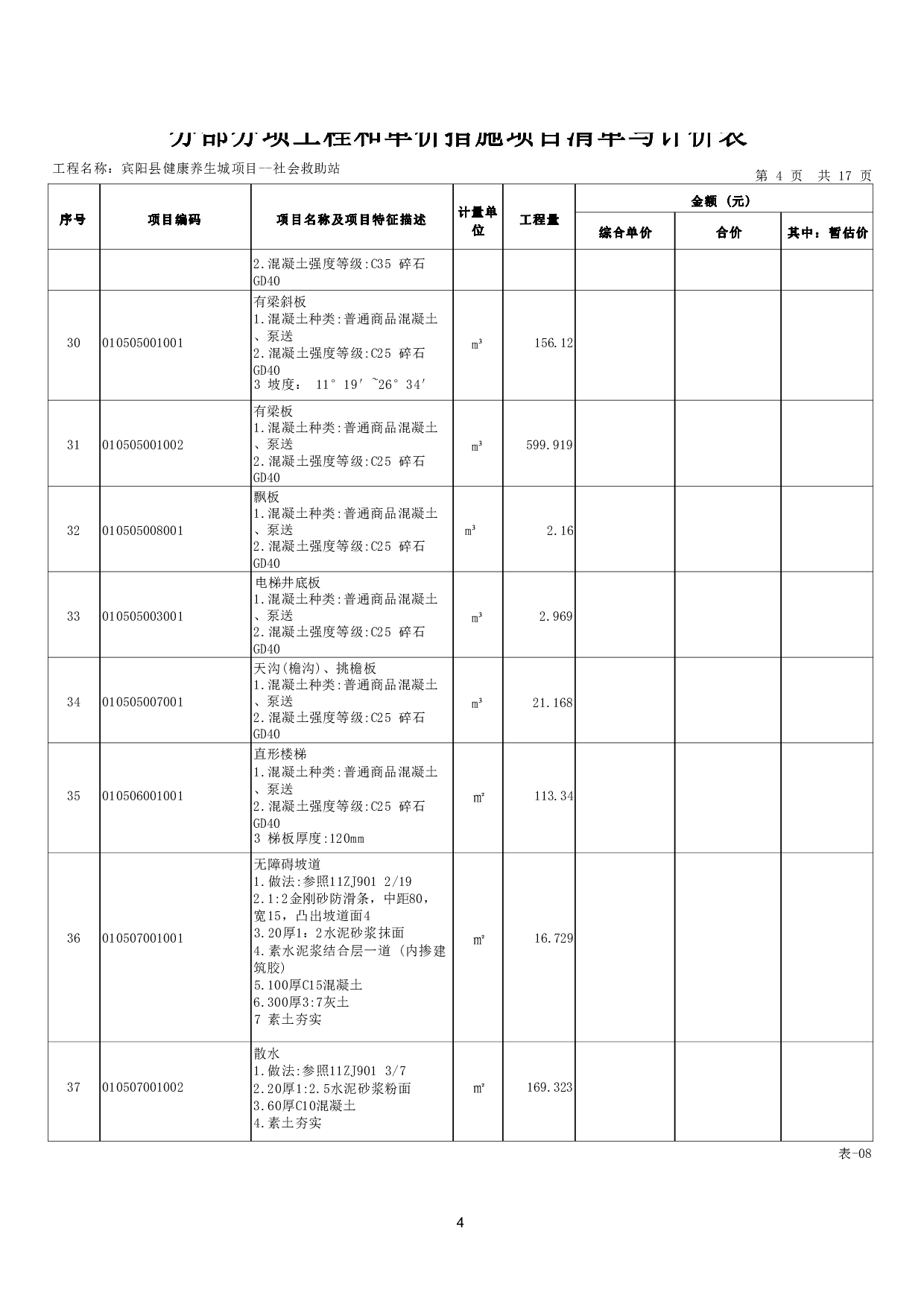

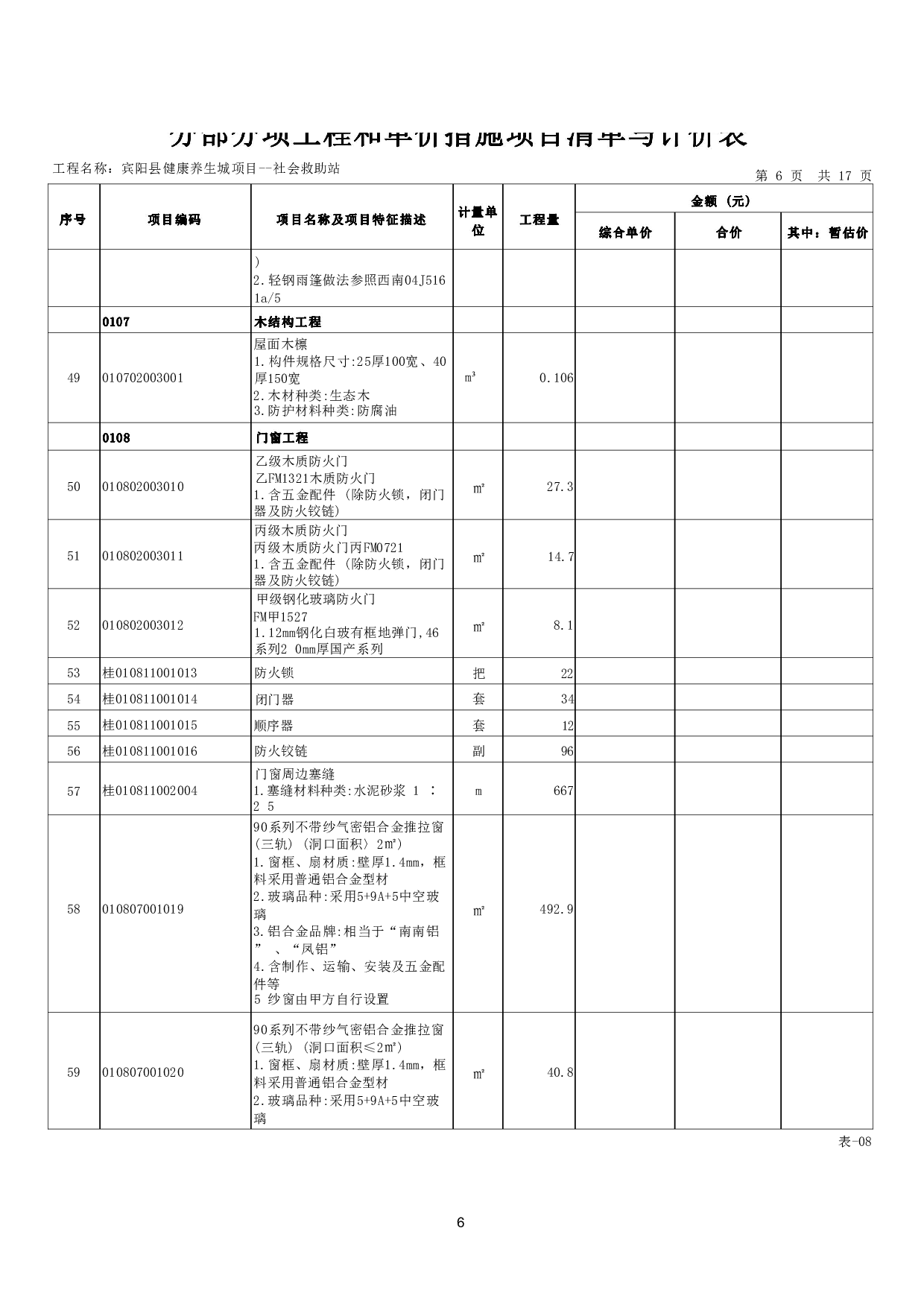

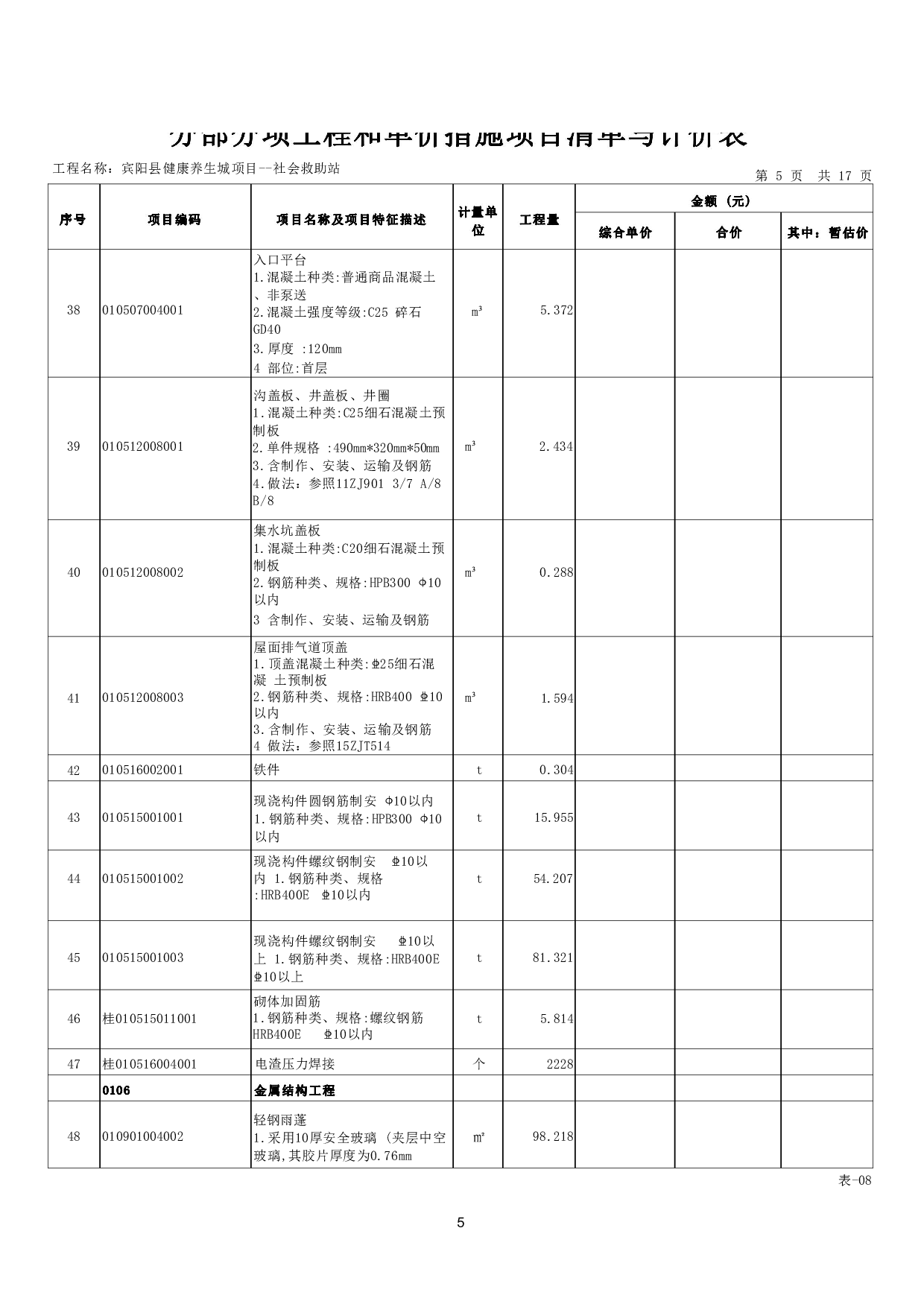

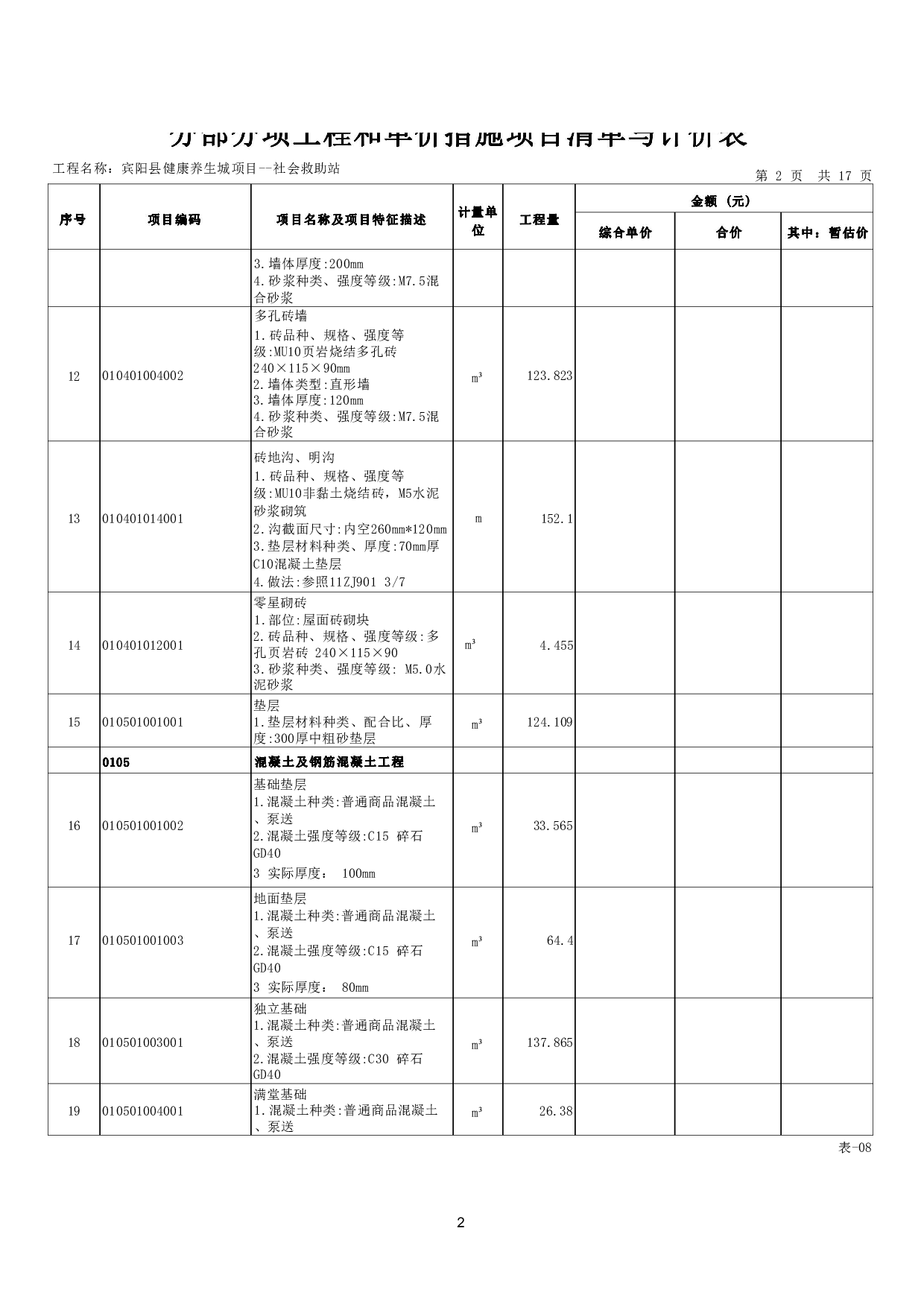

宾阳县健康养生城项目-社会救助站进度计划-23829字.pdf
