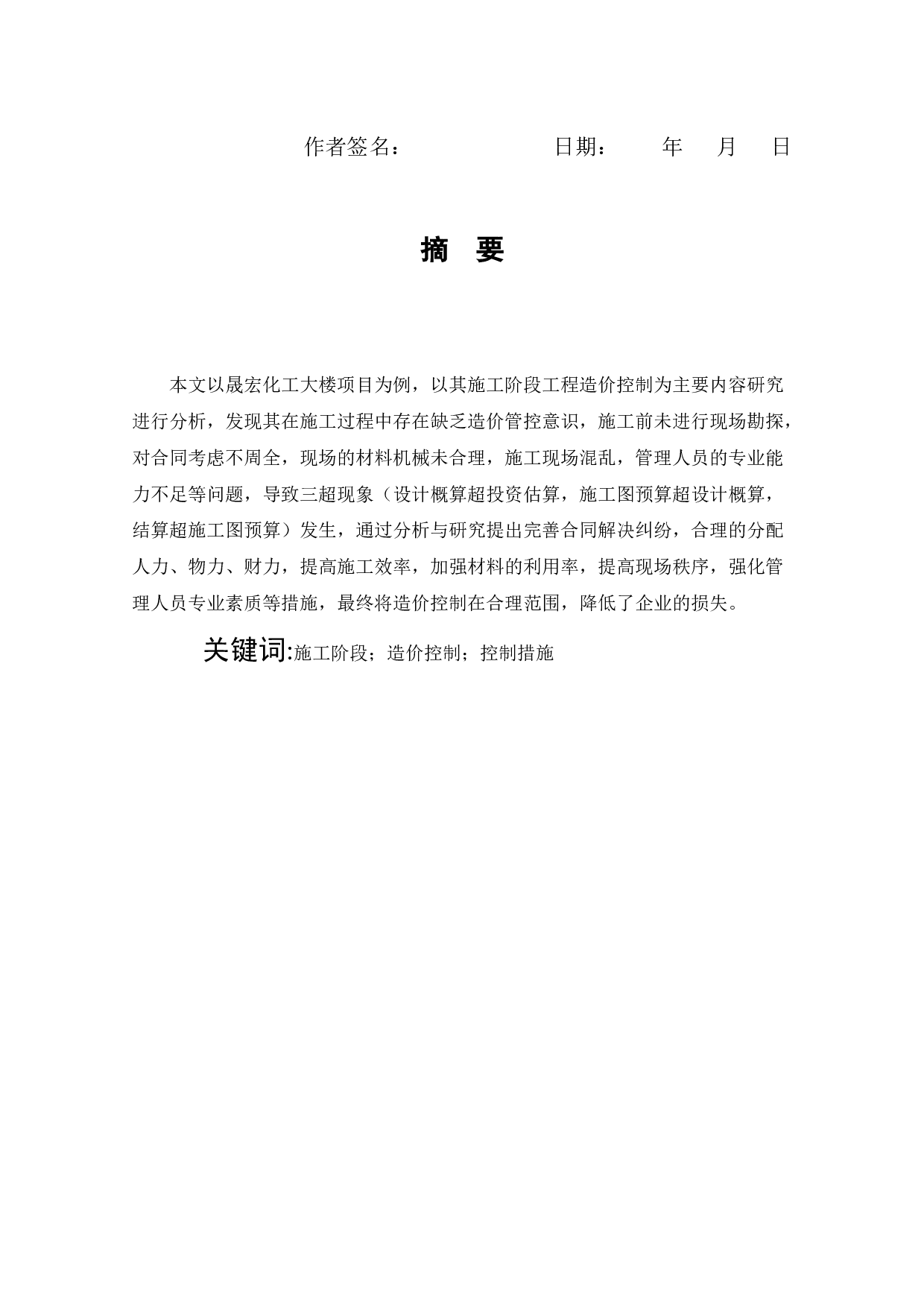

作者签名: 日期 : 年 月 日 摘 要 本文以晟宏化工大楼项目为例,以其施工阶段工程造价控制为主要内容研究进行分析,发现其在施工过程中存在缺乏造价管控意识,施工前未进行现场勘探,对合同考虑不周全,现场的材料机械未合理,施工现场混乱,管理人员的专业能力不足等问题,导致三超现象(设计概算超投资估算,施工图预算超设计概算,结算超施工图预算)发生,通过分析与研究提出完善合同解决纠纷,合理的分配人力、物力、财力,提高施工效率,加强材料的利用率,提高现场秩序,强化管理人员专业素质等措施,最终
